Poser une piscine coque dans son jardin, c’est assembler un bassin déjà moulé en usine avec un trou creusé sur mesure dans le sol. Le principe paraît simple, mais chaque étape cache des points de vigilance que les novices découvrent souvent trop tard. Cet article détaille les phases concrètes d’une installation de piscine coque, en insistant sur ce qui fait vraiment la différence entre un chantier fluide et un chantier problématique.
Accès chantier et livraison de la coque : le point que personne ne vérifie assez tôt
Avant de parler terrassement ou raccordement, la première question à résoudre concerne l’accès. Une piscine coque polyester arrive d’un seul bloc, sur un camion-grue. Ce véhicule mesure plusieurs mètres de large et nécessite un dégagement suffisant pour manœuvrer.
A lire aussi : Taxe pour la piscine semi-enterrée : est-ce vraiment une obligation pour votre projet ?
Vous avez un portail étroit, une allée en virage ou un jardin enclavé derrière la maison ? Mesurez chaque point de passage avant de signer un devis. Largeur du portail, distance entre la façade et la clôture, rayon de braquage dans les virages : tout doit être noté au centimètre près.
Dans les cas d’accès très contraints, certains installateurs démontent temporairement une clôture ou utilisent une grue mobile plus compacte. Ces solutions exceptionnelles ont un coût, et elles doivent être anticipées dès la phase de conception du projet. Un pisciniste sérieux viendra toujours vérifier l’accès sur place avant de valider la commande.
A lire aussi : Réglementation d'un abri de jardin démontable : ce qu'il faut savoir avant d'installer le vôtre

Préparation du terrain et terrassement pour piscine coque
Une fois l’accès validé, le chantier commence par le traçage au sol. L’emplacement du bassin est dessiné avec des piquets et de la peinture, en respectant les distances réglementaires avec les limites de propriété et les constructions voisines.

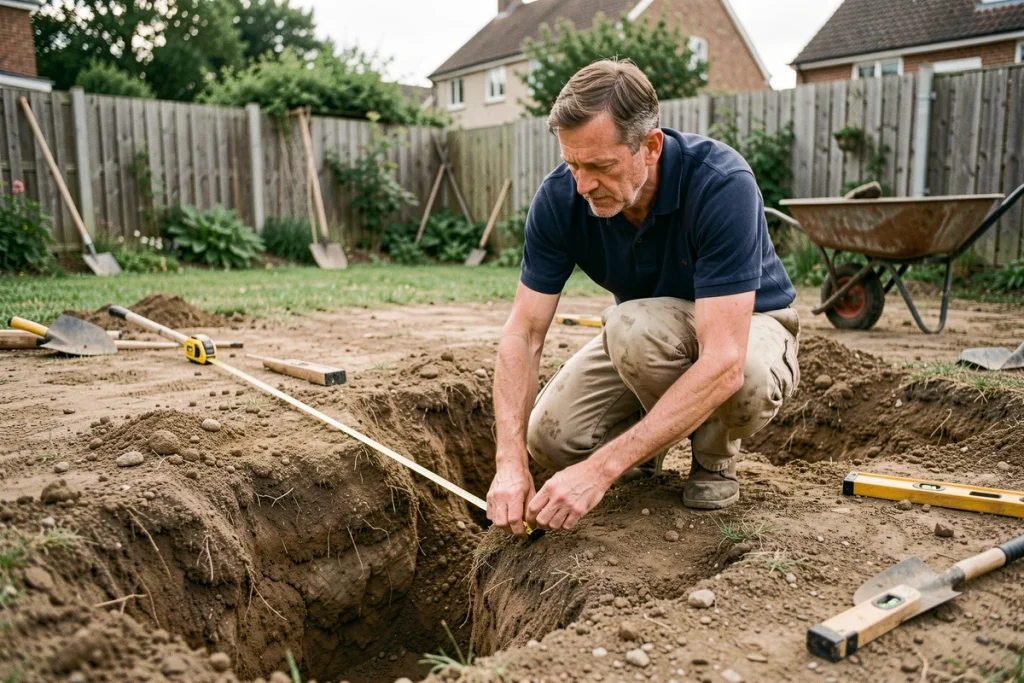

Le fond de fouille, étape critique
Le terrassement consiste à creuser un trou plus large et plus profond que la coque elle-même. Ce surplus de quelques dizaines de centimètres sur chaque côté permet de travailler autour du bassin et de poser le remblai correctement.
Le fond de fouille doit être parfaitement plat et stable. Sur un sol argileux ou instable, un lit de gravier compacté sert de radier. Ce socle empêche la coque de bouger sous la pression du terrain une fois remplie.
Pourquoi cette étape compte autant ? Parce qu’une coque posée sur un fond irrégulier peut se déformer avec le temps. Les contraintes mécaniques s’accumulent, et des fissures apparaissent parfois plusieurs années après la pose. Le radier en gravier absorbe ces tensions et répartit le poids du bassin rempli d’eau.
Vérifier la nature du sol
Tous les terrains ne se valent pas. Un sol rocheux complique le terrassement et augmente le coût. Un sol avec une nappe phréatique haute impose un drainage périphérique pour éviter que la coque ne remonte sous la pression de l’eau souterraine (on parle de « poussée hydrostatique »).
Si vous avez le moindre doute sur la nature de votre terrain, une étude de sol réalisée par un géotechnicien lève l’incertitude. Ce n’est pas obligatoire, mais c’est un investissement qui évite des surprises coûteuses en cours de chantier.
Pose de la coque et remblayage : la séquence à respecter

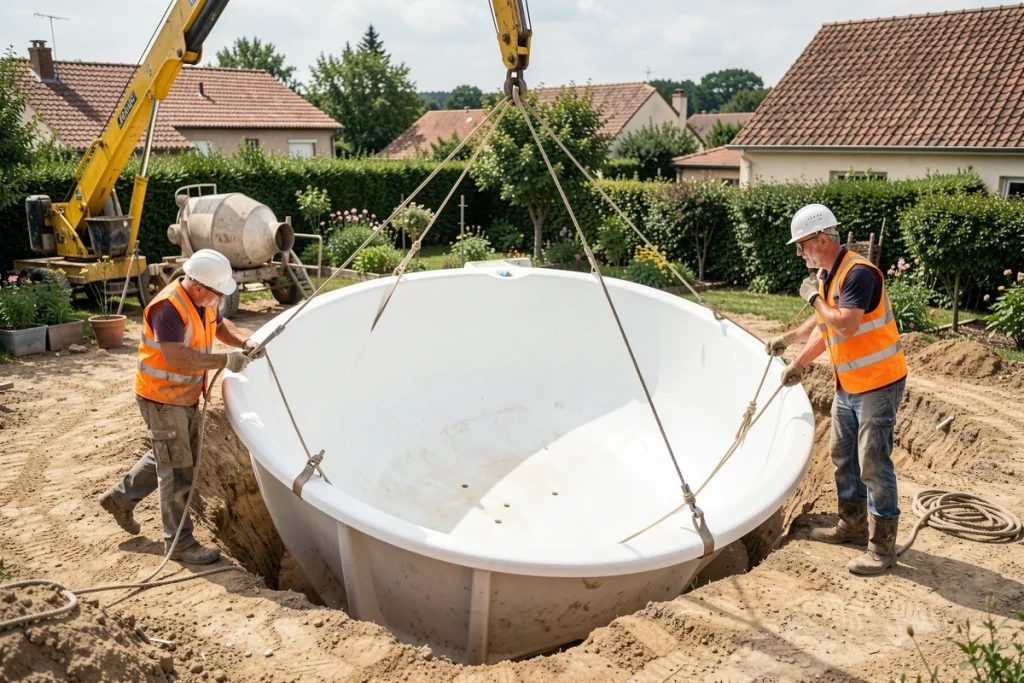

Le jour de la livraison, la coque est soulevée par la grue et déposée dans la fouille. La mise à niveau du bassin se fait au millimètre, à l’aide de niveaux laser ou de niveaux à bulle. Un bassin mal nivelé, c’est une ligne d’eau qui penche visiblement d’un côté, et aucun rattrapage simple n’existe après coup.
Le remblayage simultané avec la mise en eau
Une fois la coque positionnée, le remblayage commence. Le gravier est versé autour de la coque par couches successives, en même temps que l’eau monte à l’intérieur du bassin. Cette simultanéité n’est pas un détail de confort : elle équilibre la pression entre l’intérieur et l’extérieur de la coque.
Si vous remblaquez sans remplir, la pression du gravier écrase la coque vers l’intérieur. Si vous remplissez sans remblayer, la coque peut se soulever ou se déplacer. Les deux opérations avancent donc en parallèle, couche par couche.
- Verser une couche de gravier d’environ 30 cm autour de la coque, puis tasser
- Monter le niveau d’eau à la même hauteur à l’intérieur du bassin
- Répéter l’opération jusqu’au niveau du sol
- Vérifier le niveau du bassin à chaque étape pour corriger tout mouvement

Raccordements hydrauliques et électriques après la pose

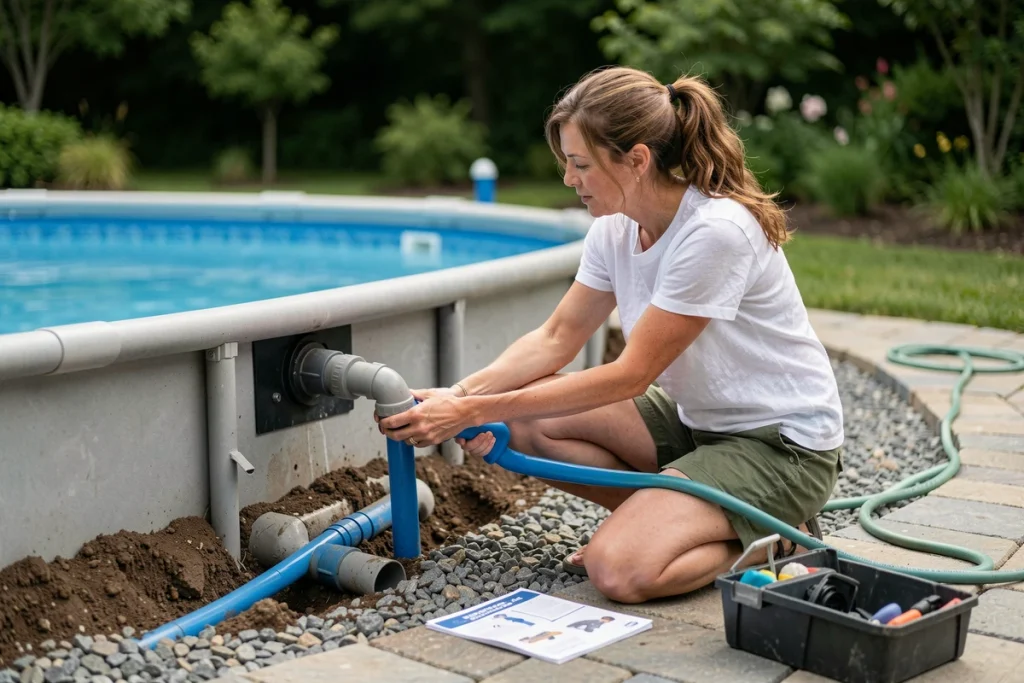

Avec la coque en place et le remblai terminé, viennent les raccordements. Les tuyaux de filtration, les buses de refoulement, le skimmer et la bonde de fond sont connectés au local technique.
Le local technique doit être accessible et proche du bassin. Plus les canalisations sont longues, plus la pompe doit forcer pour faire circuler l’eau, ce qui augmente la consommation électrique et l’usure du matériel.
Le raccordement électrique (pompe, éclairage, éventuel chauffage) nécessite l’intervention d’un électricien qualifié. La norme impose des distances de sécurité entre les équipements électriques et le bassin, ainsi qu’un disjoncteur différentiel dédié.
Déclaration préalable de travaux pour piscine coque
En France, toute piscine dont la surface de bassin dépasse dix mètres carrés nécessite au minimum une déclaration préalable de travaux auprès de la mairie. Au-delà de cent mètres carrés, un permis de construire est requis.
Déposez cette déclaration avant de lancer le chantier. Le délai d’instruction est généralement d’un mois, mais il peut s’allonger en zone protégée (proximité d’un monument historique, secteur sauvegardé). Certaines communes ont renforcé leurs contrôles ces dernières années, avec des vérifications de conformité après travaux.
- Surface inférieure à dix mètres carrés : aucune formalité dans la plupart des cas
- Surface entre dix et cent mètres carrés : déclaration préalable de travaux
- Surface supérieure à cent mètres carrés : permis de construire obligatoire
Ne négligez pas cette étape administrative. Une piscine posée sans autorisation peut entraîner une obligation de remise en état du terrain, en plus d’une amende.
L’installation d’une piscine coque polyester reste l’un des chantiers les plus rapides pour obtenir un bassin enterré. La pose elle-même prend quelques jours quand tout est bien préparé. La réussite du projet se joue en amont : vérification de l’accès, étude du sol, choix d’un installateur qui se déplace avant de chiffrer. Ce sont ces vérifications préalables, pas la pose en elle-même, qui séparent un chantier serein d’un chantier à problèmes.
